Odhadované vetranie: regulačné referencie a vzorky

20-10-2018
Ventilácia

Aké práce môžu zahŕňať odhady pre inštaláciu vetrania? Aké normy by mali byť založené na spotrebe pomocných materiálov a nákladov na človeka? Existujú nejaké štandardy pre tieto náklady? V našom článku sa pokúsime odpovedať na tieto otázky.

Každá práca začína dokumentáciou a rozpočtom.

Zoznam diel

Najprv sa rozhodneme, aké práce môžu byť zahrnuté do odhadu.

hlavná

  1. Vývoj projektu a príprava projektovej dokumentácie.

Poznámka: Projekt musí byť odôvodnený výpočtami potvrdzujúcimi jeho výkon a nedostatok nadbytočnosti pri vykonávaní navrhovaného systému. Je zrejmé, že zákazník má záujem nielen o efektívnosť, ale aj o úsporu vlastných prostriedkov.

  1. V prípade potreby - demontáž starého vetracieho systému, čiastočná demontáž priečok, dierovanie hriadeľov v stropoch.
  2. Montáž vzduchových potrubí, prívod vzduchu a dáždnikov a mriežok.
  3. Montáž ventilátorov, filtrov, ohrievačov, klimatizačných systémov a tak ďalej
  4. Samostatnou položkou je odhad na uvedenie ventilácie do prevádzky.
Fotografia zachytáva proces ladenia a spustenia klimatizačného systému.

pomocný

Okrem skutočnej inštalácie a demontáže bude výkonný subjekt:

  • Preprava materiálov a zariadení.
  • Nakladanie a vykladanie (vrátane použitia technológie, ktorej práca sa platí osobitne).
  • Výstavba dočasných lokalít, lesov atď.
  • Pri absencii stabilného napájania v čase začatia práce - dodávka staveniska s vlastnou výrobou elektriny.

Regulačné dokumenty

Pri zostavovaní odhadu sú užitočné dva dokumenty:

  1. Štandardné štandardné normy odhadu (GESN), oddiel 20. Umožňujú odhadnúť potrebu zdrojov (rovnaké hodiny, dĺžka trvania zariadenia, počet nity atď.).

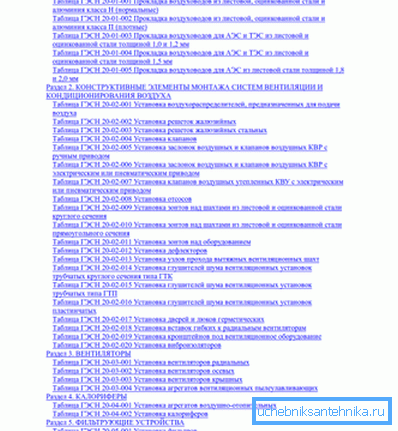

Fragment obsahu GESN.
  1. Federálne stanovenie cien (PER), oddiel 20. Obsahuje odhadované náklady na každú prácu vykonanú počas inštalácie alebo demontáže. Sadzby sú vo svojej podstate poradné.

Poznámka: Okrem PFR existujú aj Teritoriálne jednotkové ceny (TER), ktoré sú prispôsobené špecifickým miestnym podmienkam (logistika, podmienky na cestách, sezónne teploty atď.). Ako odôvodnenie rozpočtovania možno použiť ako FER a TER.

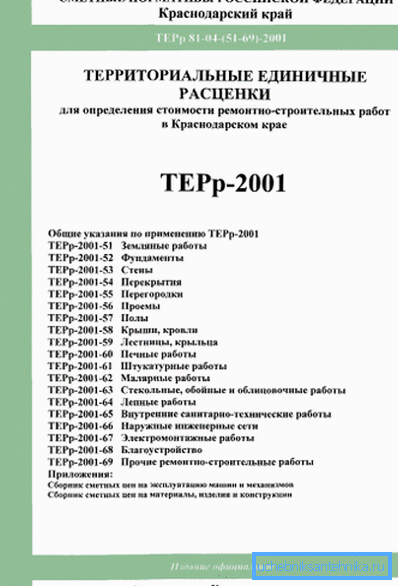

Normy TER pre územie Krasnodar.

Z oboch dokumentov poskytujeme krátke úryvky.

GESN

Podľa tohto dokumentu budú potrebné nasledujúce prostriedky na uloženie vzduchového potrubia s celkovou stenou 100 m2 s hrúbkou steny 0,5 mm a priemerom do 200 mm:

typ Počet znakov
Pracovný čas 167,86 človek-hodín
Pracovníci strojárskych nákladov 1,3 ľudských hodín
Doba prevádzky na ruky navijaka s ťahovou silou do 2 ton 0,39 strojových hodín
Doba prevádzky oblúkového zvárača 1,79 hodín
Prevádzková doba vozíka s nosnosťou až 5 ton 0,78 hodín strojov
Dĺžka žeriavu s kapacitou do 10 ton 0,52 hodín strojov
Spotreba kovov pre steny potrubia 100 m2
Spotreba stavebných skrutiek, podložiek a orechov 0,015 t
Spotreba zváracích elektród 0,00045 t
Utesnenie spotreby masticu 0,00501 t
Spotreba azbestu 0,00089 t
Spotreba gumového tesnenia 8 kg

FER

Odhadované náklady, na základe ktorých sa zostavuje miestny odhad vetrania, pochádzajú z federálnych jednotkových cien za rok 2001. Ten istý vzduchový kanál s hrúbkou steny 0,5 mm s plochou 100 m2 a priemerom do 200 mm bude slúžiť ako model.

Kategória nákladov Hodnota a jednotky
Celkové priame náklady 2050, 56 rubľov
Odmeňovanie pracovníkov 1467 rubľov
Prevádzka stroja 134,14 rubľov
Odmeňovanie strojníkov 7,02 rubľov
Náklady na nepočítané materiály 449,2 rubľov

Na objasnenie: materiály začlenené do projektu sú samostatnou položkou výdavkov. Nezanedbateľnými materiálmi sú napríklad nahradenie zváračskej masky náhodne drveným sklom alebo rozbitá príruba nastaviteľného kľúča počas spojky. Pretože väčšina montážnych prác sa vykonáva ručne, pomocou ručného náradia bude ľudský faktor hlavnou položkou nezaznamenaných nákladov.

Stránka FER 2001-20.

vzorka

Dúfame, že pokyny pre rozpočet sú vo všeobecnosti pre čitateľa pochopiteľné. Teraz skúmať vzorku. Príkladom je odhad vetracieho zariadenia zostaveného spoločnosťou Smeta-Moskva so sídlom v Moskve; vzhľadom na obmedzený rozsah nášho materiálu prezentujeme len krátky výňatok z jeho textu.

Číslo pozície Odôvodnenie (kód a číslo regulačného dokumentu) Výdavková položka Počet znakov Celkové náklady na platbu, rubľov Náklady na prevádzku strojov, rubľov Náklady na pracovníkov, ľudské hodiny
1 TER 20-06-002-01 Montáž typických zásobníkových komôr s kapacitou do 10 000 m3 / h bez zavlažovacieho systému 1 1045,98 155,29 50.27
2 TER 20-03-001-02 Montáž radiálneho ventilátora s hmotnosťou do 0,12 t 1 180,28 21 10.35
3 TER 20-02-019-01 Montáž držiakov ventilačných zariadení (100 kg výrobku) 0.08 1316,68 16.05 0.55
4 TER 20-02-003-10 Montáž oceľových žalúzií regulujúcich vetracie mriežky 150x150 mm 15 36.1 8,38 18,45
5 TER 20-01-001-02 Pokládanie hliníkových alebo pozinkovaných vzduchových kanálov s hrúbkou 0,5 mm a obvodom do 600 mm (100 m2 povrchu) 0025 3123,92 216 4,83
6 TER 20-01-001-03 Pokládanie hliníkových alebo pozinkovaných vzduchových kanálov s hrúbkou 0,5 mm a obvodom 800, 1000 mm (povrch 100 m2) 0.36 2890,74 172,91 63,63
7 SPV-300-9066-1 Oceľové vzduchové potrubia pozinkované s hrúbkou 0,5 mm (m2) 38.5 9799

Ďalšia vzorka veľmi zjednodušených odhadov.

záver

Dúfame, že náš materiál pomôže čitateľovi orientovať sa pri príprave odhadov. Ako zvyčajne nájdete ďalšie informácie v priloženom videu v tomto článku. Veľa šťastia!
