Externé siete pre zásobovanie vodou a kanalizácie: postup

05-02-2018
Skúmavky

Každý byt by mal byť vybavený systémom zásobovania vodou a kanalizácie. To je jedna z najdôležitejších podmienok pre pohodlnú osobu. Aby tieto inžinierske štruktúry fungovali, musia byť pripojené na vonkajšie diaľnice. Je dobré, ak sa v blízkosti domu nachádza mestská kanalizácia a tečúca voda. Môžete sa jednoducho pripojiť a používať.

Pozrime sa na funkcie inštalácie v poradí:

  1. Pred začatím práce je potrebné navrhnúť budúcu diaľnicu. Nastavenie úrovne pôdy a hladiny podzemnej vody. Zistite úroveň zamrznutia pôdy - je to pre každú oblasť odlišná. Vypočítajte tok a odtok vody za deň na určenie priemeru potrubia. Na základe všetkých výpočtov sa vyberie potrebné vybavenie.
  2. Vonkajšie diaľnice by mali ležať pod úrovňou zamrznutia pôdy o 50 cm Ak to nie je možné, musí byť potrubie izolované, čo povedie k dodatočným nákladom.
  3. Keď potrubie musí prejsť akoukoľvek sekciou, ktorú nemožno vykopať, do zeme sa urobí prepichnutie. Vykonáva sa pomocou rôznych nástrojov. Doma môže byť vŕtačka, lopata, šrot a iné zariadenia. Pri výstavbe vo veľkom meradle, napríklad pod cestnými komunikáciami, sa prestrihujú špeciálne zariadenia.
  4. Pri priesečníkoch vodovodných potrubí a kanalizácie sa na mieste priesečníku nainštalujú kovové objímky. Dĺžka vložky v piesočnatej pôde je 10 m na každej strane priesečníka potrubia. V hlinenej pôde a čiernej pôde je dĺžka puzdra 5 m.
  5. Systém vodovodu v priesečníku je umiestnený 40 cm nad kanalizáciou.
  6. Pri paralelnom priechode potrubí je vzdialenosť medzi nimi udržiavaná minimálne 1,5 m. Vodovod je umiestnený nad kanalizačným systémom aj 40 cm.
  7. Prívod vody do obytných priestorov by mal byť umiestnený vo vzdialenosti 1,5 m od plynovodu a kanalizácie.

Externá vodovodná sieť

Vodovodné potrubie

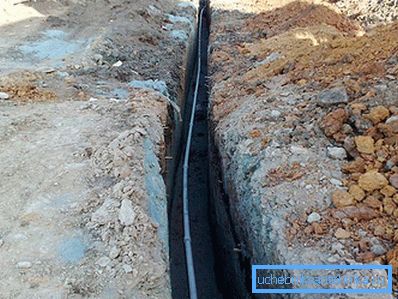

Pred začatím práce je nutné vykopať výkop z prívodu vody, aby ste vstúpili do miestnosti. Práce sa vykonávajú podľa pripraveného projektu. Hĺbka výkopu je od 1,5 do 2,5 m a pod úrovňou mrazu o 50 cm. Spodok výkopu je vyrovnaný a naplnený vankúšom z piesku a štrku. Potom sa tento vankúš narazí a na potrubných kĺboch ​​sa vyrúbia hroty. Na inštaláciu rúr vyrobených z rôznych materiálov. Vďaka trvanlivosti a jednoduchosti inštalácie sú plastové rúrky veľmi obľúbené. Priemer sa vypočítava podľa dĺžky prívodu vody a objemu spotrebovanej vody. Je lepšie, aby ste si trochu odložili zásoby:

  • Ak dĺžka dosiahne 10 m, stačí nainštalovať z 25 mm potrubia.
  • Ak dĺžka dosiahne 30 m, potom sa na inštaláciu použije rúra s priemerom 32 mm.
  • Ak je dĺžka väčšia ako 30 m, je potrebné použiť rúru s priemerom 38 mm.

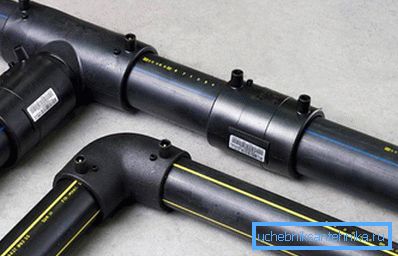

Polypropylénové rúry spojené s elektroinštalačnými spojmi

Pripojenie potrubí sa uskutočňuje v závislosti od ich materiálu. Môže to byť zváranie, spájkovanie, pripojenie spojky atď. Inštalácia prívodu vody začína od miesta prívodu vody do priestorov. V prípade potreby sa na potrubie umiestnia uzatváracie ventily. Na mieste inštalácie výstuže sa buduje inšpekčná jamka. V najnižšom bode potrubia je nainštalovaný odtokový ventil pre núdzové vypúšťanie vody a šachtu. Po inštalácii vykonajte hydraulické skúšobné stopy.

Linka sa naplní 2 hodiny vodou bez tlaku. Po uplynutí tohto času sa aplikuje tlak a udržiava sa asi pol hodiny. Všetky pripojenia sú skontrolované. Po úspešnom testovaní je potrubie v prípade potreby izolované špeciálnymi materiálmi. Výkop je najprv naplnený mäkkou zeminou alebo pieskom so štrkom, aby nedošlo k poškodeniu rúry s pevnými kusmi zeminy. Potom existuje úplné preplnenie výkopu.

Vonkajšia kanalizačná sieť

Umývanie odpadových vôd

Inštalácia vonkajšej kanalizačnej siete začína aj pri kopaní plochého výkopu zo žumpy do vstupu do areálu a je 50 cm pod mrazom pod zemou. Ak vďaka umiestneniu oblasti nemôžete kopať plochý výkop, na bode obratu je inštalovaná studňa. Spodok jamy je vyrovnaný a pokrytý pieskovým vankúšom asi 10 cm. Vo veľkých kanalizačných sieťach sa na každých 10-12 m inštaluje studňa na kontrolu.

V každodennom živote sú rúry na inštaláciu vyrobené z liatiny alebo PVC. Priemer sa volí podľa objemu odpadovej vody. U umývadla a kúpeľne je dostatočný priemer 50 mm. Ak pripájate toaletu a ďalšie zariadenia na spotrebu vody, inštalácia musí byť vykonaná z potrubia o priemere 110 - 160 mm. Potrubie pre vonkajšiu odpadovú vodu v súčasnosti dáva prednosť inštalácii PVC. Odlišuje sa od vnútorných potrubí v oranžovej farbe.

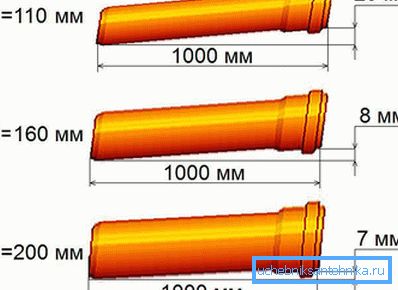

Minimálny sklon potrubia

Inštalácia systému začína od jímky do miestnosti. Pri kladení potrubia je nevyhnutné vydržať sklon, pretože odpadová voda sa bude pohybovať gravitáciou. Sklon sa udržiava v rozmedzí 2 až 3 stupňov od východiskového bodu do jímky, čo je približne 2 cm na 1 metr kanalizačnej rúry. Nie je možné nadhodnotiť svah, pretože kvapalné kanály budú rýchlo vytekať a tuhé? zostať v potrubí. Je tiež nemožné znížiť sklon. V opačnom prípade sa všetky tuhé akumulácie nedokážu pohybovať po potrubí s vodou. Montáž PVC rúr je vykonávaná spojmi, do ktorých drážky je vložený gumový krúžok. V studniach je na potrubí inštalovaný odpal s oknom na kontrolu.

Na konci práce sa linka testuje jednoduchým vypúšťaním vody. Spojenia sú skontrolované. S pozitívnym výsledkom je potrubie izolované, ak je to potrebné. Hotová kanalizačná sieť je naplnená pieskom a potom zvyškom pôdy. Tento výkon možno považovať za dokončenú.
