Ako zabezpečiť letnú dodávku vody v krajine pre zavlažovanie

17-07-2018
Napájanie vodou

Ak sa na území predmestských nehnuteľností vyhradí územie pre pestovanie plodín, malo by byť pravidelne napojené. Môžete usporiadať letnú vodu v krajine vlastnými rukami, najmä ak je vzdialenosť od zdroja veľmi veľká. V tomto prípade môže byť potrubný systém položený priamo na zem, pretože v zime nie je nutné ho obsluhovať.

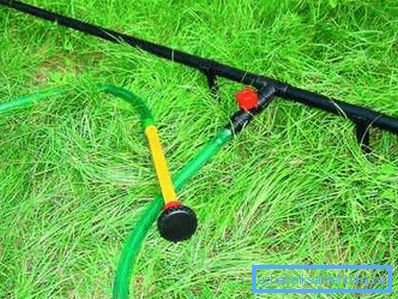

Na fotografii je otvorená diaľnica.

Výhody pozemnej siete

Umiestnenie prvkov bez penetrácie do pôdy vám umožňuje vyhnúť sa pracovnej náročnosti práce, čo vedie k úsporám času a úsilia. To znamená, že proces vykopávania výkopu, ktorý je potrebný na výstavbu autonómneho systému domu, už nie je možný.

Vyhodnoťte výhody tejto možnosti je uvedené nižšie.

  • Montážna technika nie je zložitá, preto umožňuje samopevnenie.
  • Žiadne zemné práce umožňuje zostaviť systém za všetkých poveternostných podmienok.
  • V prípade potreby môže byť porucha odstránená bez ťažkostí..
  • V prípade núdze sú potrubia pre letný vodovod v dachu celkom realistické demontovať a inštalovať na inom mieste..

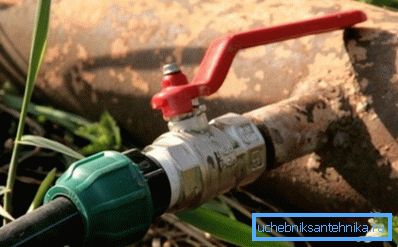

Zobrazuje sa vložka v centralizovanej sieti.

POZOR! Keďže všetky sieťové prvky sú vonku, existuje určité riziko, že sa môžu počas neopatrnej prevádzky poškodiť. Otvorený prístup však zjednodušuje opravy.

Použité položky

Keď je letný vodovod položený v krajine, pred inštaláciou sú vybrané rúry, z ktorých sa vytvorí systém. Pre tento účel sú vhodné výrobky z rôznych materiálov, ale najlepšou možnosťou je použitie plastových výrobkov.

Počet prvkov bude závisieť od dĺžky siete. Na prístroji je možné použiť rúrky PND s iným priemerom. Pri inštalácii hlavných vodovodných kanálov sa odporúča zakúpiť výrobky s priemerom 40 mm a konečné vedenie - 25 alebo 32 mm.

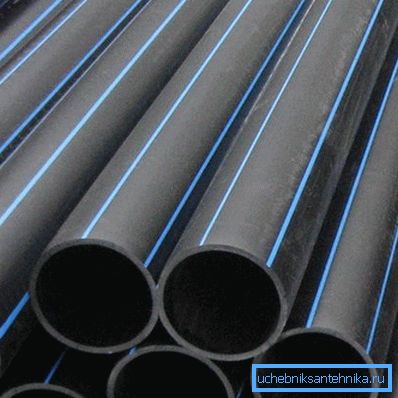

Takto vyzerajú polyetylénové rúry.

Ako spojovacie časti sa používajú špeciálne príslušenstvo. Môžu to byť triedy, uhly alebo priame analógy. Ich cena je pomerne nízka, takže do hlavných výdavkov sa pridáva malá suma.

vykonávanie prác

Nastal čas sa naučiť, ako stráviť letnú letnú vodu s vlastnými rukami bez vykonania zemných prác. S jeho pomocou bude možné zabezpečiť nielen kvalitné zavlažovanie pozemku so sadenicami, ale aj vykonanie dodávky vody do požadovaného objektu v teplej sezóne. Typicky je možné tento systém prevádzkovať od mája do septembra.

Fáza návrhu

Správny dizajn siete je možný len vtedy, ak je vypracovaný projekt, ktorý bude odrážať body spotreby pracovného prostredia, ciest, štruktúr a ďalších dôležitých bodov. Plán na letnú dodávku vody v krajine s vlastnými rukami by sa mal implementovať, aby sa nevyužili ďalšie peniaze.

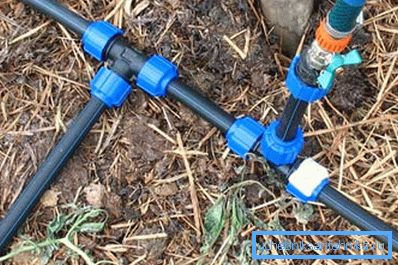

Zobrazí sa rozloženie potrubia.

Na papieri musíte špecifikovať miesto vypúšťania vody, pretože pred mrazom by mala úplne vybrať kvapalinu zo systému. V smere tohto bodu je malý svah, pre ktorý môžete inštalovať rôzne podšívky z kovových alebo drevených prvkov.

Pripojte sa k zdroju

V tomto prípade existujú dve možnosti, z ktorých jedna zahŕňa spojenie potrubia s centralizovanou vetvou alebo so samostatným zdrojom. Ako taká môže pôsobiť ako normálna studňa a prírodná rezervoár. Na nasávanie vody sa zvyčajne inštaluje čerpadlo.

Hydraulické zariadenie je zvyčajne ponorené do studne alebo studne, ktorá funguje len vtedy, ak je kvapalina nad plášťom. Takéto zariadenie umožňuje zdvihnúť vodu z hĺbky viac ako 5 - 10 m. Na pripojenie k centralizovanému systému stačí nainštalovať špeciálny adaptér.

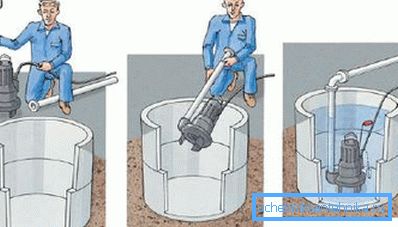

Schéma inštalácie ponorného čerpadla.

Čerpadlo, ktoré je ponorené do kvapaliny, by sa nemalo dotýkať dna, preto je potrebné ho pozastaviť. Obvykle sa montuje rám z kovových rohov 5050 mm. Pomocou kábla, na ktorom je hydraulické zariadenie upevnené, sa drží.

Automatizácia práce sa vykonáva pomocou špeciálneho relé a akumulátora, ktorý hrá úlohu prenosového bodu. Takáto nádrž zabraňuje častému zapínaniu a vypínaniu čerpaného zariadenia. Ak je okrem zavlažovania aj použitie vody na iné účely, potom je možné vytvoriť systém s ohrievačom vody.

Pripojenie potrubia

Prvky z polyetylénu dokážu dokopy rôznymi spôsobmi, ale niektoré z nich nemajú zmysel pri používaní letného systému. Napríklad metóda zvárania potrubia nie je pre takéto siete relevantná. Okrem toho sa môže použiť, ak je priemer potrubia väčší ako 63 mm.

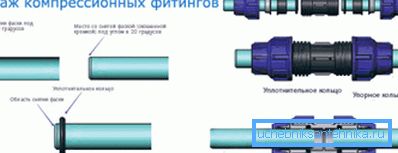

Vizuálna inštalácia kompresných tvaroviek.

Najvhodnejšou možnosťou je spojenie pomocou prítlačných armatúr pre potrubia, ktoré umožňujú spojenie komponentov s prierezom 16 až 110 mm.

Návod na inštaláciu je uvedený nižšie.

  1. Po prvé, prvok požadovanej dĺžky sa odreže priamo pod pravým uhlom, po ktorom sa otvory odstránia z okrajov.
  2. Nasleduje hĺbka vkladania komponentu. Potrubie sa potom vloží do príchytky cez krúžok na upnutie do predbežnej polohy.
  3. Teraz je fragment systému presunutý cez tesnenie do obmedzovača a hĺbka vstupu je nutne kontrolovaná.
  4. V záverečnej fáze sa matica utiahne dostatočnou silou. Ak prierez potrubia nepresiahne 32 mm, môže sa krútenie vykonať manuálne.

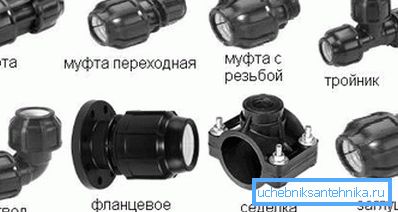

Niektoré druhy kovania pre plastové výrobky.

Varovanie! Pri prívode vody na leto môžete použiť aj prírubové alebo zvlnené príchytky na spojenie jednotlivých úlomkov. Pevné spôsoby pripojenia v prípade potreby neumožňujú demontáž.

Montáž vodovodu

Vonku môžete inštalovať guľový kohút s odnímateľným kovaním, ktorý je určený na pripojenie záhradnej hadice. Tento výrobok spĺňa všetky požiadavky GOST 19681, ktoré odrážajú základné požiadavky. Mal by sa používať pri teplotných podmienkach uvedených v tabuľke s technickými parametrami výrobku.

Spájacie spojenie by malo byť vykonané pomocou špeciálneho materiálu - fluoroplastového tesnenia. V priebehu práce by sa mali používať pákové kľúče patriace do prvej alebo druhej kategórie. S pomocou nástroja je šesťuholník priamo ovplyvnený.

Flexibilné hadice musia byť pripojené k dávkovaču vody pomocou bežných závitových svoriek. Je zakázané upevňovať prvky pomocou rôznych drôtov. Pri vykonávaní montážnych prác by nemal byť prekročený krútiaci moment odrazený v technickej dokumentácii.

Taký žeriav sa odporúča nainštalovať na hlavnej diaľnici.

Testovanie vytvorenej pobočky

Po dokončení zostavenia hlavných prvkov potreby overiť fungovanie systému. Ak sa v procese testovania vyskytujú netesnosti, mali by ste vypnúť prívod vody a demontovať armatúry alebo vodovodné armatúry. Inštalácia musí byť opätovne vykonaná s ohľadom na všetky pravidlá a dodatočné odporúčania pre inštaláciu.

Ako záver

Táto príručka by mala pomôcť implementovať letnú vodu zariadenia v krajine bez vykopania potrubia do zeme. Takýto systém je ľahko vztýčený, takže je ideálny na použitie v predmestských oblastiach. Aby ste však vytvorili spoľahlivú sieť, potrebujete vedieť, z čoho to dosiahnete. Ďalšie informácie na túto tému je možné prevziať z videa v tomto článku.
