Ako kopať dobre v krajine - užitočné tipy
Je dobré, ak je centrálny vodovod napojený na súkromný dom alebo tam je rieka v blízkosti. V opačnom prípade musíte urobiť rozhodnutie o zriadení vlastného zdroja vody. Naučili sme sa kopať dobre v krajine vlastnými rukami.
Toto riešenie je najlepšou voľbou.

Etapy vykopávajú dobre
Stanovenie náklady na prácu
Dnes je ľahké nájsť spoločnosť, ktorá poskytuje služby na usporiadanie vodného zdroja v dachi. Zistili sme, koľko stojí za vykopanie studne na dachu a ako uskutočniť túto operáciu (pozri tiež článok Stavebné studne: dôležité zásady tvorby).
Firmy spolu s kopaním okamžite ponúkajú betónové krúžky. Cena práce s materiálmi je približne 4200 rubľov. pre každý krúžok od prvého do desiateho Nasledujúce náklady budú viac, pretože musia byť ďalej posilnené, aby odolali tlaku pôdy.
Ak vaše materiály, potom budete platiť asi 2000 rubľov. pre každý krúžok. Musíte tiež zahrnúť náklady na súvisiace materiály, ktoré budú asi 1000 rubľov.
Dodatočná inštalácia hlavy (studňa) bude stáť niekde v 5000 rubľov.
Načasovanie a umiestnenie vykopávacích vrtov
Pred prechodom na organizáciu zdroja je potrebné zvoliť správnu polohu, pretože to ovplyvní kvalitu vody, ako aj trvanie prevádzky studne.
Rozumieme, kde kopať dobre v krajine.

- Voda prechádzajúca pod horné vrstvy pôdy má tendenciu znečisťovať. Preto nie je možné vybaviť zdroj v blízkosti odtoku odpadových vôd, odpadu a kompostu.
- Pri usporiadaní studne je dôležité zvážiť hydrogeologickú situáciu. Napríklad voda v močariskách nie je vhodná na pitie, pretože vodná rúra prenikne do studne, čím sa všetko, čo sa stretne na svojej ceste, bude prúdiť do vody.

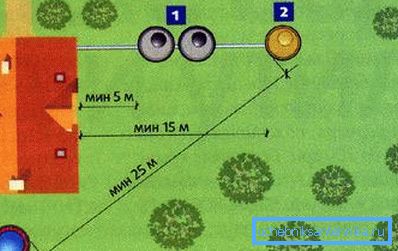

- Zdroj je výhodne umiestnený v blízkosti miest spotreby vody. Tým sa znižujú náklady na pripojenie vody. Nemali by ste však robiť dobre v blízkosti domu, mali by byť vzdialené aspoň päť metrov od bytu.

Tip! Pri rozhodovaní o umiestnení studne sa môžete sústrediť na blízke zdroje. Ak nie sú v blízkosti, tak je lepšie kontaktovať hydrológov.
Teraz sa musíte rozhodnúť, kedy kopať dobre v krajine. Ideálnym časom na organizovanie vodného zdroja je jeseň - začiatok zimy, pretože v tejto dobe sa pozoruje najnižšia hladina vody.
Na jar je ťažké vybrať vhodnú hĺbku, pretože hladina vody sa v dôsledku tavenia snehu pohybuje v rozmedzí 1-2 metrov.
Technológia usporiadania studne v dachi
Po zvolení miesta budúceho zdroja pokračujú na hlavné etapy. Na uľahčenie prác sa odporúča používať špeciálne zariadenia a nástroje.

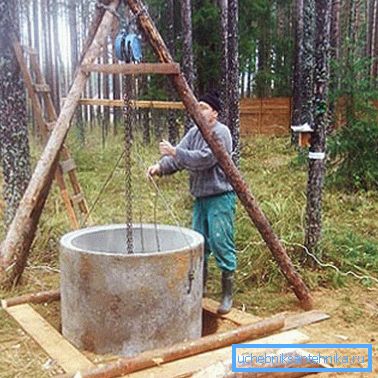

Budete potrebovať navijak, aby ste mohli zdvihnúť vedierko, a takisto musíte nainštalovať statív, cez ktorý bude hodené lano alebo lano.

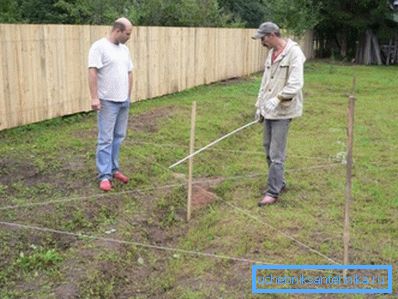

- Na mieste určenom na kopanie studne vykonajte značkovanie. Je potrebné vziať do úvahy, že priemer hriadeľa by mal byť o 10 cm väčší ako prsteň, ktorý sa má inštalovať.
Okamžite zistite, či je požadovaná hĺbka ťažká. Samozrejme, môžete sa sústrediť na blízke studne. Ale v priemere to trvá asi 8-12 kruhov.

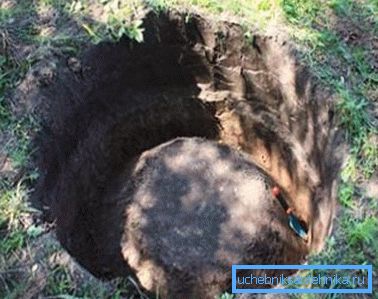

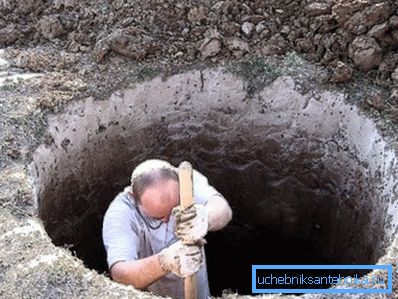

- Potom začnú kopať, zatiaľ čo krúžky sú ponorené jeden po druhom, keď sa baňa otvára do príslušnej hĺbky, takže krúžok stúpne o 10-20 cm nad zemou. Ďalší krúžok sa dopraví na pracovisko na vozíku s výškou zodpovedajúcou vyčnievajúcej časti krúžku. Tým sa zníži prítomnosť masívneho krúžku na váhe na minimum. Operáciu môžete vidieť na fotografii.
Venujte pozornosť! Pri inštalácii prvého krúžku musíte starostlivo skontrolovať vertikálnosť, pretože na ňom závisí vyrovnanosť celej štruktúry.

- Po vložení prvého krúžku nainštalujte ďalší krúžok, ktorého hmotnosť spôsobí, že štruktúra klesne. Prstene upevnené medzi sebou so sponami v množstve najmenej troch kusov. Po inštalácii sa pôda odstraňuje zo stien.

- Keď vezmeme do úvahy otázku, ako kopať studne v samotnej krajine, stojí za zmienku, ako odstrániť pôdu. Existujú dva spôsoby, výber ktorých závisí od hustoty zeme. Ak je mäkká, potom sa dá ľahko vystrihnúť a odstrániť zo stredu.
Bude ťažké kopať studničku s hlinenou skálou ručne s vlastnými rukami, čo si bude vyžadovať použitie špeciálnych nástrojov.

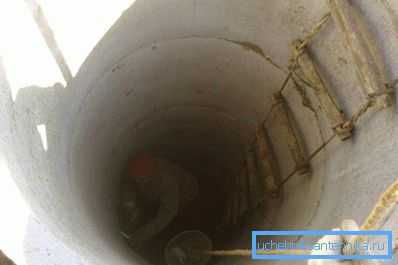

- Po inštalácii dvoch krúžkov sa jamka prehĺbi na 0,8 m a krúžky sa vykopajú v kruhu tak, aby sa dostali hlboko do vlastnej váhy. Pomocou kladenia konopného lana a uloženia cementového zloženia zblížime spoje medzi krúžkami.

- Stĺpec sa rozširuje, až kým sa na dne nezobrazí voda. Kvapalina spolu s pieskom sa odstráni a studňa sama zostane po dobu dvanástich hodín, aby sa mohla naplniť vodou.

- Nasledujúci deň opäť vyčistím zdroj. Postup je vykonávaný až do vytvorenia dostatočného množstva relatívne čistej vody na dne. Pokrývajte studňu s vekom, nechajte ju na jeden deň.

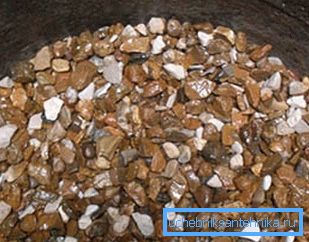

- Potom vložte filter obsahujúci 10 centimetrovú vrstvu jemného štrku a tridsať centimetrovú vrstvu hrubého štrku.

Ochrana studní pred povrchovými vodami
Aby bolo možné vedieť, ako kopať studne v krajine, je potrebné nielen presné umiestnenie krúžkov, ale aj zabezpečenie ich ochrany a spoľahlivého upevnenia.
Pripojte krúžky pomocou kovových konzol, ktoré sú namontované na skrutky prechádzajúce cez stenu.

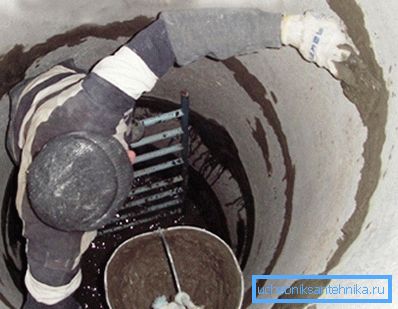

Aby sa zabránilo vniknutiu vodného potrubia do zdroja, švy medzi krúžkami musia byť nevyhnutne utesnené ľanovým lankom a cementovou zmesou. Navyše z vonkajšej strany po zapuzdrení krúžkov je vodotesná vrstva tavená pozdĺž švíkov alebo dokonca cez celú stenu.
Pre vaše informácie: Verkhovodka je názov najvyššieho vodopádu. Malá hĺbka neposkytuje správnu filtráciu vody, pretože vodovodná rúra sa používa len na technické účely.
Mnohí sú presvedčení, že takéto činnosti degradujú kvalitu vody, ale tieto slová by ste nemali veriť. Voda sa môže zhoršiť iba vtedy, keď vodná rúra prenikne cez švy, ktoré po určitom čase budú stále nepoužiteľné.

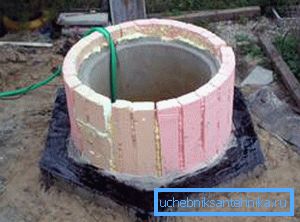

Priestor vykopaný okolo jamky je naplnený modrou hlinkou a na zabránenie jej zmrazeniu sa položí pena (foto).

Stavba domu
Klobúk - drevený dom nad studňou nielenže vykonáva dekoratívnu funkciu, ale aj zabraňuje znečisteniu vody, zabraňuje tomu, aby sa trosky dostali dovnútra.
Nasledujúce pokyny vám povedia o výstavbe jamy na studňu.

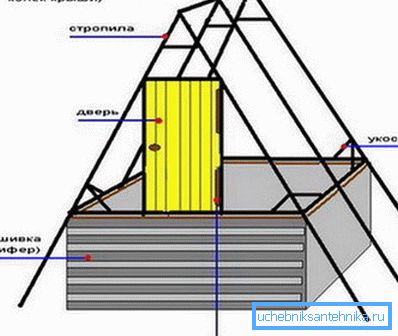

- Na začiatku je rám vytvorený z tyčí alebo dosiek. Najprv nainštalujte štyri stojany, ktoré spájajú horné a spodné pásy.

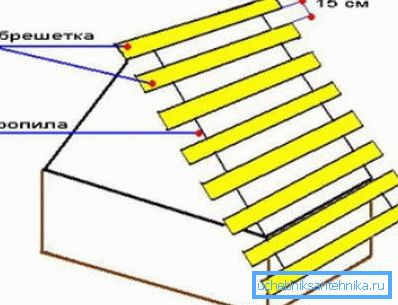

- Pre usporiadanie strechy bude potrebné usporiadať priehradky, ktoré budú potom montované prepravky.

- Odrežte pod uhlom rampy prepojiť pomocou skrutiek.

- Potom na krokve robiť rezy tam, kde budú spojené pomocou popruhu.

- Inštalačné reťazce vám umožňujú posilniť dizajn. Hrebene sú upevnené dvoma doskami, na ktorých je potom prepravka.

- Potom pokračujte v pokládke strešného materiálu, ktorý môže byť použitý ako ruberoid.

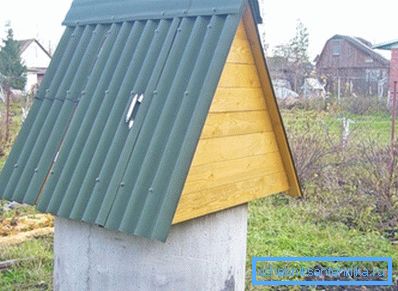

- Poslednou etapou je inštalácia bridlice, ktorá je upevnená na strešnej plste pomocou špeciálnych spojovacích prvkov. Rohové prípojky sú pokryté veternými doskami.

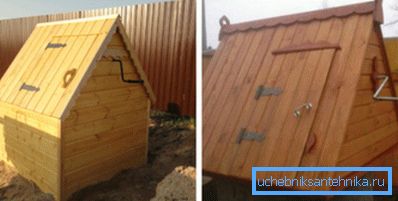

Po dokončení hlavných prác na stavbe domu dôjde k inštalácii dverí. Je to štít štítov, ktorého výroba nevyvíja veľké úsilie.

Vystrihnite dosky požadovaných rozmerov a navzájom ich navzájom spojte drevenými tyčami s rozmermi 2,5 x 3 cm. Na hornej a spodnej strane dverí stačí dve tyče.
Na zabezpečenie tuhosti konštrukcie je ešte jedna tyč pripevnená diagonálne. Po zakrytí upevnia rukoväť a západku, vyrežú závesy a namontujú dvere do domu.
záver
Usporiadanie vlastného zdroja vody - dobre - vyrieši problém nedostatku vody v prímestskej oblasti. Aby sa však zabezpečila dlhá životnosť a zachovala kvalita vody, mala by sa venovať osobitná pozornosť výberu umiestnenia budúceho vrtu a dodržiavaniu stavebných technológií.
Pred začatím práce si prečítajte všetky dostupné informácie a pozrite si video v tomto článku.
