Inštalácia vykurovacích systémov: etapy práce a krok za
Inštalácia vykurovacích systémov nie je jednoduchá úloha, ktorá si vyžaduje určité vedomosti a zručnosti. Budeme uvažovať o hlavných etapách práce, ktoré predpokladá inštalačná technológia vykurovacieho systému, aby ste sa s touto úlohou vyrovnali sami.

Prípravná fáza
Návrh a nákup materiálov

Tak ako každá technická práca, konštrukcia vykurovacieho systému vyžaduje povinnú konštrukciu. Ak chcete správne vypočítať a vybrať všetky prvky schémy, budete potrebovať určitú kvalifikáciu a znalosť tejto techniky, preto je lepšie zveriť túto prácu odborníkovi.

Tak či onak, v dôsledku toho musíte mať projekt, ktorý bude obsahovať:
- Výpočty energetických zariadení a vykurovacích zariadení;
- Schémy a výkresy vrátane axonometrických a schémových diagramov vykurovania, umiestnenia komunikácií a diaľnic, veľkostí, priemerov atď .;
- Špecifikácie pre všetky komponenty a časti, spojky, armatúry, potrubia, radiátory, kohútiky a ventily;
- Odôvodnenie výberu typu radiátorov, kotlov, čerpadiel a iných zariadení;
- Vysvetlivka k všetkým typom práce;
- Odhad s počtom a druhom potrebných častí a materiálov.

Venujte pozornosť! V dôsledku toho musíme jasne uviesť, kde presne budú umiestnené radiátory, kde budú otvory pre prechod potrubia cez steny, kde bude inštalovaný kotol a expanzná nádrž, obehové čerpadlo a ďalšie prvky systému.
Na základe špecifikácie sa odhaduje nákup materiálu a zariadenia. Potom musíte vybrať najdôležitejšieho predajcu a doručiť všetko, čo potrebujete pre daný objekt. Pri nákupe by ste mali starostlivo preštudovať označenie a osvedčenia o zhode všetkých výrobkov, aby ste si nekúpili falošné alebo manželstvo.

Budete tiež potrebovať predbežnú prípravu potrebných nástrojov: súpravu na spájkovanie a rezanie polypropylénových rúrok, rúrkových kľúčov a kľúčov, perforátora, hladiny, tiahla a pasty na závitové spoje, čerpadlo na zvlnenie systému, ceruzku a ďalšie príslušenstvo.
Venujte pozornosť! Ak je potrebná výmena, v prípravnom štádiu sa demontuje vykurovací systém, ktorý bol inštalovaný skôr.
Označenie a upevnenie držiakov

Na základe schémy, ktorú máme, je potrebné vykonať značkovanie. Najprv je potrebné nájsť miesta, kde potrubia prechádzajú cez stenu a označí ich ceruzkou. Ďalej z týchto značiek nakreslíme vertikálne a horizontálne čiary, pozdĺž ktorých budú diaľnice chodiť podľa výkresu:

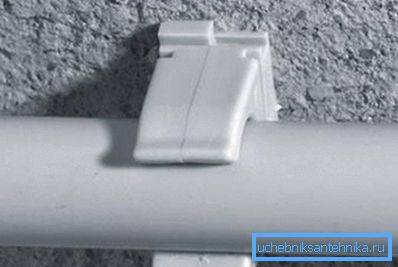

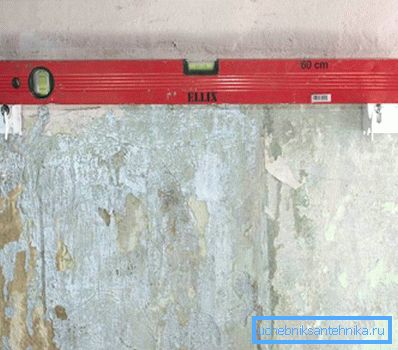

Potom zoberieme montážne svorky a upevňujeme pozdĺž značených čiar s rozstupom asi 50 cm. Upevnenie sa môže vykonať s hmoždinkami, ak sú steny murované alebo betónové, a tiež so samoreznými skrutkami, ak sú steny drevené.

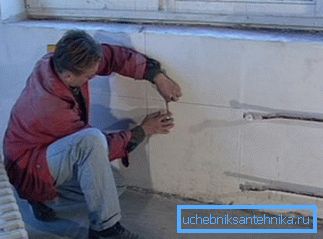

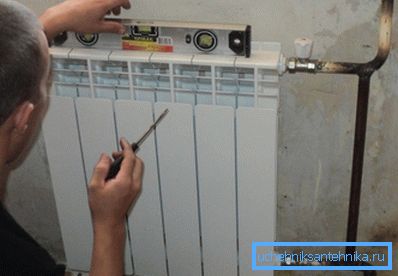

Po tejto značke miesto pripevnenia radiátorov. Mali by byť inštalované pod oknami vo vzdialenosti 10 cm od okenného parapetu a 10 až 15 cm od podlahy. Je žiaduce, aby zariadenie bolo v strede okna.

Nakoniec, označením určujeme miesto upevnenia držiakov pre inštaláciu konvektorov a ich montáž pomocou hmoždiniek. Pre steny a steny sadrokartónu je nutné použiť špeciálny montážny materiál.

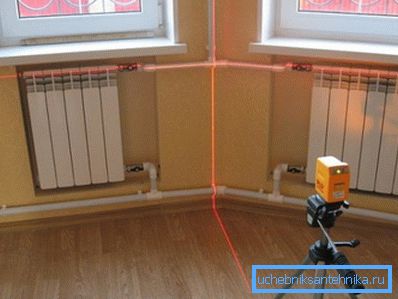

Venujte pozornosť! Inštalácia vykurovacieho systému vyžaduje presné umiestnenie všetkých príslušenstva a presné prispôsobenie výkresu. Je tiež dôležité rešpektovať horizontálnu a vertikálnu úroveň.
Priechodné otvory

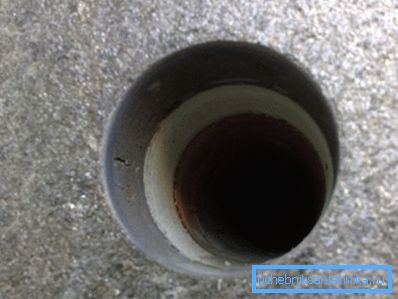

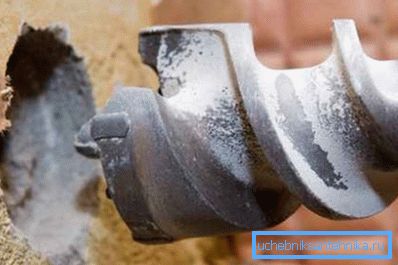

Pre prechod otvorov do betónových stien pomocou silných vrtákov so špeciálnymi vrtákmi na betón. Najvýhodnejšie diamantové korunky a vŕtačky s pobeditovymi špičkami. Otvory by mali byť rovnomerné a kolmé k rovine steny.

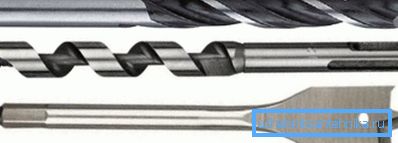

Ak sú steny drevené, potom môžete použiť bežné vŕtačky s drevenými vŕtačkami. Tieto vŕtačky sú najúčinnejšie:

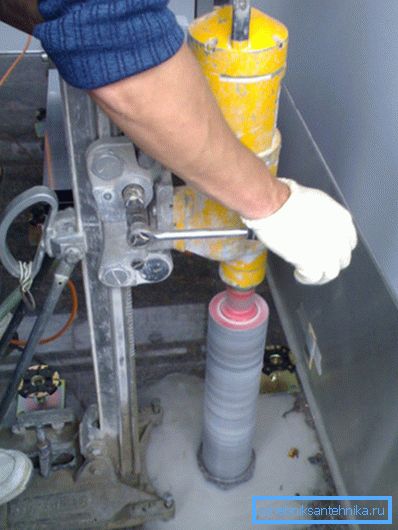

Najťažšie sa prekrývajú. K tomu môžete použiť silný perforátor v režime perkusie alebo korunu s diamantovým okrajom a koruna je oveľa lepšia:

Venujte pozornosť! Cena dobrého nástroja je veľmi vysoká, preto je lepšie ho prenajať. To sa dá robiť v každom veľkom supermarkete.
Montáž radiátorov

Už sme urobili označenie a inštaláciu držiakov na pripojenie batérií. Teraz pristúpime k ich montáži a inštalácii.
Prvá vec, ktorú potrebujete na odskrutkovanie futorki (zátky) a prípravu ventilov radiátorov. Je lepšie používať polypropylénové kohútiky, ktoré sa často dodávajú s chladičom.

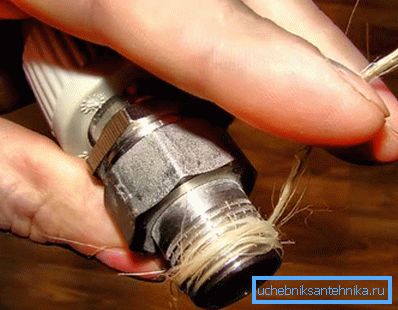

Závitové pripojenie by malo byť namazané pomocou pasty Unipak a zabalené s vlečkou. Niektorí inštalatéri používajú pásku FUM, ale vlečenie s pastou je spoľahlivejšie. Na niť naneste hojnú vrstvu a v jej priebehu navinieme vlákna ľanového kábla.

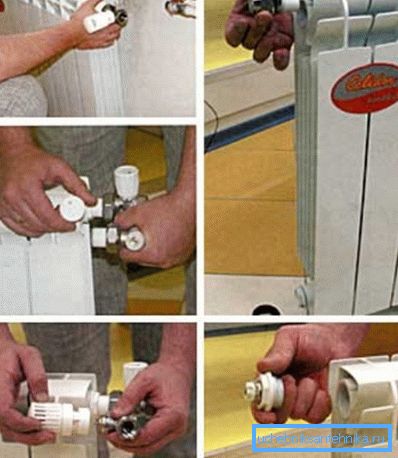

Potom položíme ohnúcu maticu kohúta chladiča a najprv ju navihneme rukou, potom proti dorazu s nastaviteľným kľúčom. Dali sme ďalší kohútik, potom Mayevského ventil a zatvorili poslednú dieru zátkou.

Venujte pozornosť! Je potrebné koordinovať polohu žeriavov so schémou pripojenia zariadenia: môže byť nižšia, bočná alebo diagonálna.

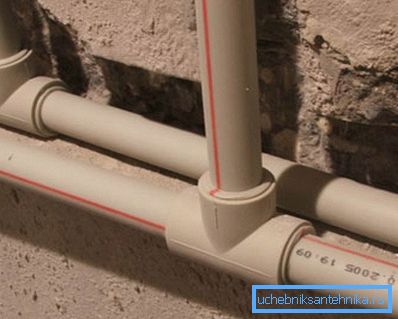

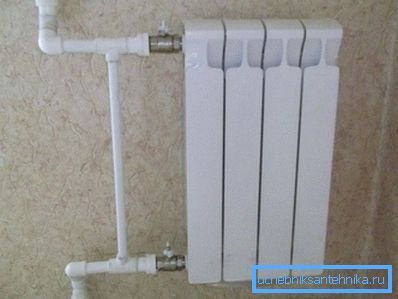

Ak máme systém Leningrad s jedným potrubím, vykonávame viazací obtok. Za týmto účelom spájajte segmenty rúrok a spojte ich s tenšou rúrkou:

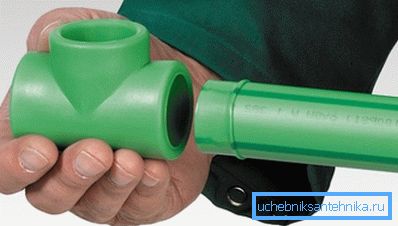

Najprv namontujeme adaptéry na polypropylén (v prípade potreby), potom položíme prechodový T-kus z D20 na D16 na jednej strane, potom bradavky a potom odpruženie na opačnej strane. Postroj je pripravený.

Nakoniec nainštalujte zariadenie do držiakov a opravte ho. Skontrolujeme rovinnosť úrovne inštalácie budovy.
Spájkovanie potrubia

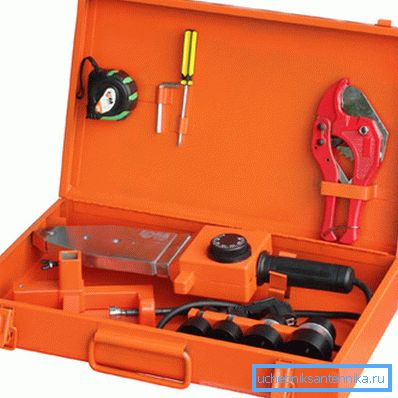

Pokyny na správnu inštaláciu vykurovacieho systému vyrobeného z polypropylénu sú veľmi jednoduché. Potrebujeme však súbor nástrojov na zváranie plastových rúrok, ktoré je možné prenajať aj v meste Miass.

Takže začnime:

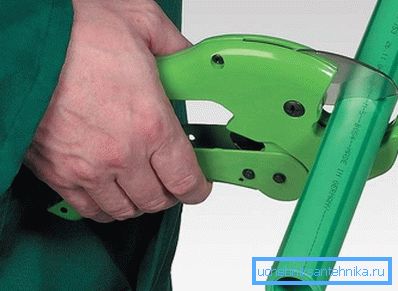

- Vykonávame rezanie rúrok podľa výkresu s rezačkou rúr;

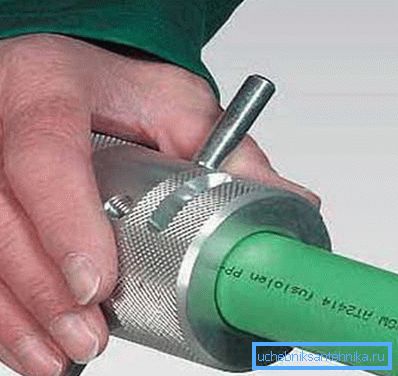

- Na koncoch potrubia je potrebné skosiť so sklonom 15 stupňov do hĺbky 2 - 3 mm. Je lepšie to robiť s výberom tváre;

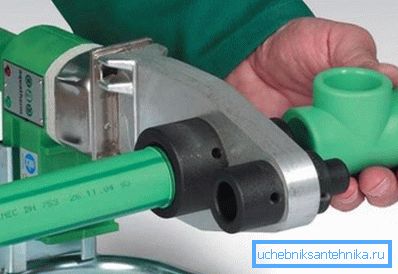

- Namontujte spájkovačku na stojan a nastavte teplotu na 260 stupňov. Potom umiestnime armatúru na tŕň a vložte koniec rúrky do puzdra. Stlačíme na obidvoch stranách, kým sa ich časti nesedia na bokoch;

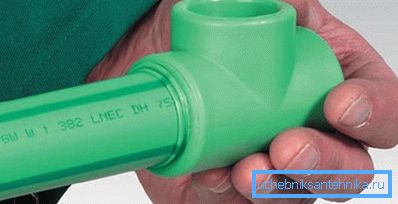

- Vykurovanie trvá asi päť sekúnd. Pokyny pre spájkovačku by mali byť schémy vykurovania v závislosti od priemeru. Po vykurovaní odoberáme časti a spojime ich, kým trubka úplne nevstúpi do objímky;

- Držte diely stále, neotáčajte. Stačí stačiť, aby ste ich dokončili asi 30 sekúnd;

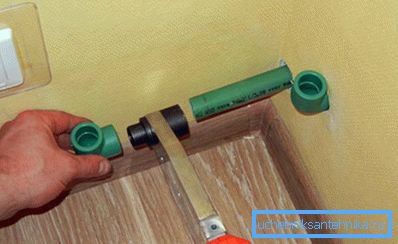

- Na stôl zhromažďujeme oddelené plochy a potom ich pripevňujeme podľa hmotnosti na miestach vstupu na stenu a na radiátory.

Venujte pozornosť! Je lepšie najprv praktizovať zvyšky, aby ste získali nejakú zručnosť a dôveru v akcie, pretože kĺby sú neoddeliteľné.
Na konci potrubia sú pripojené na kotol, obehové čerpadlo je inštalované na vratnej rúre. Potom je systém stlačený špeciálnym čerpadlom. Viac informácií o tomto nájdete v článkoch na našich webových stránkach.
záver
Ak sa zmluva na inštaláciu vykurovacieho systému zdá byť pre vás príliš nákladná, môžete s touto úlohou ľahko zvládnuť. Pomôže vám to náš sprievodca a video.
